质检
星火管网智绘平台数据检查:19 条质检规则、参数、规则模板与问题处理
要点速览
在「质检」选项卡 → 检查 → 数据检查 打开质检页,勾选数据源与规则后点「开始检查」。内置 19 条规则(完整性 7 条、拓扑 9 条、高程 3 条),默认参数为容差 0.05 米、过短 0.3 米、过长 300 米、埋深 0.3–15 米、倒坡容差 0.01 米。问题可逐条定位并标记「已修改」或「忽略」,重新检查时保留处理状态;「导出 Excel」需个人版及以上。
本篇讲星火管网智绘平台的「数据检查」:19 条质检规则各查什么、怎么判定,参数和规则模板怎么用,检查结果怎么筛选、定位和标记,以及怎样导出 Excel 问题清单。适合在建模前把关普查成果的实施工程师和质检人员。前置条件:工程中已导入数据(见 导入数据)。

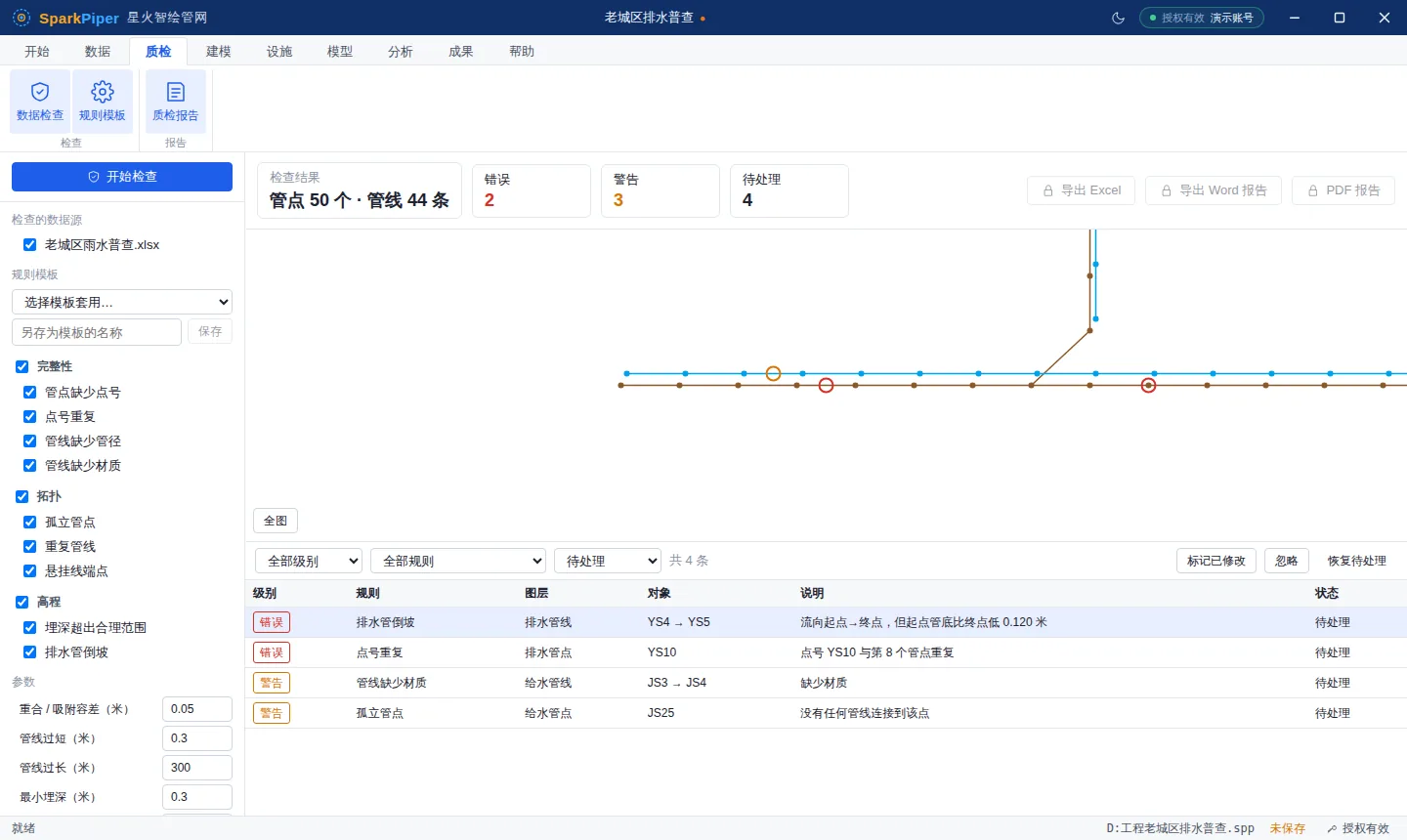

入口与界面 #
以下入口都会打开同一个质检页:
- 「质检」选项卡 → 检查 → 数据检查(或同组的「规则模板」);
- 「质检」选项卡 → 报告 → 质检报告,以及 「成果」选项卡 → 导出 → 质检报告;
- 「数据」页左侧数据源上方的 「数据检查」 按钮(工程里至少有一个数据源时可用)。
没有打开工程时,质检页只显示提示和「起始页」按钮。

| 区域 | 内容 |
|---|---|
| 左侧设置栏 | 「开始检查」按钮、检查的数据源、规则模板、按分类分组的规则勾选、参数 |
| 顶部统计 | 检查结果(管点 N 个 · 管线 N 条)、错误数、警告数、待处理数;右侧「导出 Excel」「导出 Word 报告」「PDF 报告」 |
| 中间地图 | 平面图,问题位置以标记显示(最多显示 5000 个) |
| 底部问题清单 | 级别、规则、图层、对象、说明、状态;按级别 / 规则 / 状态筛选 |
质检规则全表 #
规则分完整性、拓扑、高程三类,阈值参考 CJJ 61《城市地下管线探测技术规程》的常用取值。级别为默认级别:错误表示必须处理,否则成果不可交付;警告表示建议核实。
两类数据的检查范围不同
「普查管网」指由管点表 + 管线表组装的图层(Excel / CSV / MDB 普查表导入,见 普查表导入),带点号、起止点号、埋深、管径等规范化属性,适用 P_、L_ 开头的规则。CAD / GIS 导入的普通线图层没有这些属性,只适用 G_ 开头的 3 条几何规则。
完整性(7 条) #
| 代码 | 名称 | 级别 | 判定方法 |
|---|---|---|---|
| P_NO_ID | 管点缺少点号 | 错误 | 管点没有点号,管线无法与之连接 |
| P_DUP_ID | 点号重复 | 错误 | 同一管点图层内,点号与前面某个管点相同 |
| P_NO_GROUND | 缺少地面高程 | 警告 | 管点没有地面高程,无法由埋深推算管线高程 |
| L_NO_SIZE | 管线缺少管径 | 错误 | 管径 / 断面尺寸字段为空 |
| L_BAD_SIZE | 管径无法识别 | 警告 | 管径有值但解析不出圆管或矩形断面;应按 DN300、400×300 等格式填写 |
| L_NO_MATERIAL | 管线缺少材质 | 警告 | 材质字段为空 |
| L_NO_DEPTH | 缺少埋深或管线高程 | 错误 | 起点或终点算不出管线高程(既没有管线高程,也没有「地面高程 + 埋深」),无法确定三维位置 |
拓扑(9 条) #
| 代码 | 名称 | 级别 | 判定方法 |
|---|---|---|---|
| P_DUP_POS | 管点坐标重复 | 警告 | 同一管点图层内,两个管点平面距离不超过「重合 / 吸附容差」 |
| P_ISOLATED | 孤立管点 | 警告 | 同专业管线图层中没有任何管线以该点号为起点或终点(工程只有一个管线图层时直接与它比较;找不到对应管线图层时不检查) |
| L_SELF | 起点与终点相同 | 错误 | 管线的起点点号与终点点号相同 |
| L_DUP | 重复管线 | 错误 | 两条管线连接同一对管点(不分方向) |
| L_SHORT | 管线过短 | 警告 | 平面长度小于「管线过短」阈值(起止点号相同的除外,已由 L_SELF 报告) |
| L_LONG | 管线过长 | 警告 | 平面长度超过「管线过长」阈值,提示核实是否漏测中间点 |
| G_DANGLE | 悬挂线端点 | 警告 | CAD / GIS 线图层中,线的起点或终点在容差范围内没有与同专业的其他线或点相接;首尾闭合的线不报 |
| G_ZERO | 零长度线 | 错误 | CAD / GIS 线的长度为 0 |
| G_DUP_LINE | 重叠重复线 | 错误 | 同一 CAD / GIS 线图层中,两条线的折点序列完全相同(正向或反向,按毫米比较) |
高程(3 条) #
| 代码 | 名称 | 级别 | 判定方法 |
|---|---|---|---|
| L_DEPTH_RANGE | 埋深超出合理范围 | 警告 | 起点或终点埋深小于「最小埋深」或大于「最大埋深」 |
| L_ABOVE_GROUND | 管顶高于地面 | 错误 | 某一端的管顶高程(管中心高程 + 半个管径或断面高)高出该端地面高程 1 毫米以上 |
| L_REVERSE | 排水管倒坡 | 错误 | 只检查排水专业的管线:按起点 → 终点为流向,起点管线高程比终点低、且差值超过「倒坡容差」 |
倒坡与数据录入方向
L_REVERSE 默认把线表中的「起点 → 终点」当作水流方向。如果你的普查表是按逆流方向录入起止点号的,会出现大量倒坡,先核对录入习惯再处理。
检查参数 #
参数在左侧设置栏底部「参数」中修改,单位都是米。
| 参数 | 说明 | 默认值 | 影响的规则 |
|---|---|---|---|
| 重合 / 吸附容差(米) | 判定两点重合、端点相接的距离 | 0.05 | P_DUP_POS、G_DANGLE |
| 管线过短(米) | 小于此长度报过短 | 0.3 | L_SHORT |
| 管线过长(米) | 大于此长度报过长 | 300 | L_LONG |
| 最小埋深(米) | 合理埋深下限 | 0.3 | L_DEPTH_RANGE |
| 最大埋深(米) | 合理埋深上限 | 15 | L_DEPTH_RANGE |
| 倒坡容差(米) | 起点比终点低多少才算倒坡 | 0.01 | L_REVERSE |
规则模板 #
规则模板一次性设置「勾选哪些规则 + 参数值」。在左侧「规则模板」下拉框中选择即可套用,模板说明显示在下拉框下方。
| 内置模板 | 规则 | 参数差异(其余同默认值) |
|---|---|---|
| CJJ 61-2017 通用 | 全部 19 条 | 无,适合大多数普查成果 |
| 排水管网(严格流向) | 全部 19 条 | 倒坡容差 0.005 米(5 毫米),埋深 0.5–12 米 |
| 给水 / 燃气压力管 | 不检查倒坡 | 埋深 0.6–6 米 |
| 电力 / 通信管线 | 不检查倒坡与材质 | 埋深 0.3–4 米 |
| 快速检查(只查错误级) | 只运行 10 条错误级规则 | 无,用于建模前快速把关 |
保存自己的模板:调整好规则和参数后,在「另存为模板的名称」中输入名称,点「保存」,模板出现在下拉框的「我的模板」分组中。同名模板会被覆盖;选中自己的模板后可点「删除」。
我的模板只保存在本机
自定义模板保存在当前电脑的软件本地存储中,不随工程保存,也不会同步到其他电脑。需要团队统一标准时,请把参数值写进项目的作业要求。
开始检查 #
- 在「检查的数据源」中勾选要检查的数据源(进入页面时默认全选)。
- 选择规则模板,或手工勾选规则。每个分类标题前的复选框可整组勾选 / 取消。
- 按需要修改参数。
- 点 「开始检查」,按钮显示「正在检查…」,完成后顶部卡片显示检查的管点数、管线数及错误、警告、待处理数量。
需要有效授权
执行检查需要已登录(或持有离线授权)且授权可写;授权到期进入只读后不能执行新的检查,仍可查看上次的结果。详见 授权信息与购买。
检查结果保存在工程数据目录的 qc.json 中,重新打开工程后质检页会自动载入上次的结果。
处理问题清单 #
底部问题清单按「错误在前、警告在后」排序,每行显示级别、规则、图层、对象(点号、「起点 → 终点」或「图层 第 N 条」)、说明和状态。
筛选:清单上方三个下拉框分别按级别、规则(每条规则后括号内是问题数)、状态筛选。
默认只显示「待处理」
状态筛选默认是「待处理」,标记为已修改或忽略的问题会从清单中消失。要查看全部问题,把状态改为「全部状态」。清单一次最多显示 1000 行,问题很多时请先按规则筛选。
定位与标记:
- 单击问题行,地图自动定位到问题位置,该行高亮。
- 在 数据浏览与编辑 中修改数据(例如用「批量改值」补管径、埋深)。
- 回到质检页,选中该行后点清单右上角的按钮:
- 标记已修改:已在数据中改正;
- 忽略:确认数据无误(例如设计如此的超深管);
- 恢复待处理:撤销之前的标记。
- 修改完成后再次点「开始检查」复核。
重新检查时,同一个问题(同一数据源、规则、图层、要素序号)会沿用之前标记的状态与备注,所以已忽略的问题不需要重复处理。
重新导入后状态可能不再对应
问题按「数据源 + 规则 + 图层 + 要素序号」识别。删除数据源后重新导入、或要素顺序发生变化时,旧的处理状态可能无法对应到新数据上,请重新核对。
导出 Excel 问题清单 #
点顶部 「导出 Excel」,选择保存位置(默认文件名「工程名-质检报告.xlsx」)。导出内容是最近一次检查结果(含处理状态),包含两个工作表:
| 工作表 | 内容 |
|---|---|
| 统计 | 标题「管线数据质检报告」,工程名称、质检时间、数据来源、检查数量、问题数量(共几个、错误几个、待处理几个),以及按规则统计的「规则 / 级别 / 数量」表(错误级标红) |
| 问题清单 | 序号、级别、规则、图层、对象、说明、X(北)、Y(东)、状态、备注,首行冻结 |
还没有执行过检查时导出会提示「还没有质检结果,请先执行数据检查」。Excel 列出全部问题,适合交给外业逐条核实;带分布图和截图的正式报告见 质检报告。
套餐限制
「导出 Excel」「导出 Word 报告」「PDF 报告」需要个人版及以上,按钮上显示小锁时表示当前套餐不含质检报告导出。社区免费版可以执行检查,并在软件内查看、筛选、定位和标记问题。
